透氣型塑膠跑道由聚氨酯黏合劑按控制比例混合特殊膠粒后,經過專業施工機械控制厚度鋪設。并在其表面以EPDM膠粒與同色聚氨酯面漆混合用專業的噴涂機噴灑覆蓋在橡膠基墊上,形成特殊的有組織的紋路,賦予面層正確的附著摩擦力和抗滑阻力。經機械鋪裝的跑道材平整度佳,成型后材料內含有多孔,具有透氣功能并使雨后不積水,能立即投入使用,提高使用效益,高性價比。透氣型塑膠跑道是由國外引進的先進技術,經過專業化,現已成為我國大、中、小學深受歡迎的田徑運動場。據不完全統計,透氣型塑膠跑道在其大、中、小學的塑膠鋪裝比例上占居為63%。
深圳銘業裝飾是塑膠跑道材料廠家,同時擁有多支專業的施工隊伍,可提供材料銷售,以及施工工程承接,包工包料等合作方式。公司經營至今已經服務全國大小項目總數超過200萬平方米,歡迎咨詢與實地考察。
材料價格報價:0755-86005169 施工咨詢:13632634904
透氣型塑膠跑道適用于全國各地大中小學,體育場地、專業體育場、田徑場跑道、半圓區、輔助區,全民健身路徑等,適合氣候條件在-16度以上的地區,不適用于高寒冰雪地區。
透氣型塑膠跑道優點:
透氣型塑膠跑道底層是采用單液型PU與彈性橡膠顆粒相結合,為環保型產品,具有透氣功能。在高溫下,地基產生的蒸汽,會很快的散發出去。蒸汽壓力無法聚集,所以不會產生鼓泡現象,并符合專業要求,彈性好。
1、 面層采用EPDM(三元乙丙)膠粒,使之具有高度紫外線抵抗力,實踐證明,無褪色,強力耐磨。
2、 不掉粒,面層的EPDM(三元乙丙)膠粒是與聚氨酯漿料、預聚體混合攪拌后,采用機械噴涂進行施工。
3、 耐候性極佳,不易老化。
4、 彈性穩定,一年四季彈性無差別,不會冬硬夏軟。
5、 力量回轉及吸震力強,強調運動員舒適及安全,有助于運動員發揮或提高成績。
6、 強調跑道整體性能,適應各項目及長遠比賽訓練等。
7、 畫線不易掉漆,色澤鮮明、不褪色,耐磨性更佳。
8、 平整度達到國際田聯標準,濾水性好,小雨天不需停止比賽,大雨后可立即比賽,不會有積水現象。
9、專業制作工藝簡單工期相對短,色彩美觀場地清潔易于維護

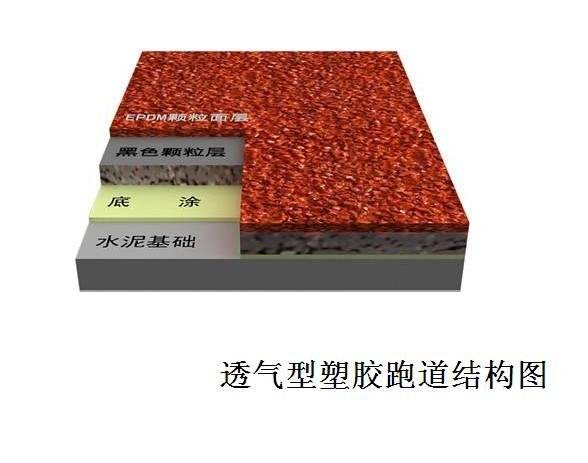

透氣型塑膠跑道采用國際田聯認可的復合型結構,這種復合結構,符合國際比賽標準,標準厚度為13mm(上層3mm、下層10mm)。上層為 環保型EPDM顆粒面層,面層是EPDM顆粒與聚氨酯塑膠跑道膠水、塑膠跑道專用噴涂色漿、噴涂膠粉等混合攪拌后,采用機械噴涂進行施工, 強度高,不會輕易掉顆粒;下層為環保型黑橡膠顆粒底層(黑橡膠顆粒是由廢棄舊汽車輪胎粉碎而得),下層是黑橡膠顆粒與聚氨酯塑膠跑道膠 水混合攪拌后,采用機械攤鋪施工,強度高、彈性好,塑膠球場。
透氣型塑膠跑道具有使用壽命長、綜合性能適中、施工快捷等優點,它是經濟、價格低廉、而且不會有鼓泡現象發生,同時也減少了地基經費的投入。
透氣型塑膠跑道施工流程:
面層清理→淡化面層→清水再次清洗面層→測量畫線→PU強力膠涂抹面層→鋪設找平→鋪裝黑膠粒底層→EPDM塑膠面層噴膠→測畫規線→清掃面層。
1、塑膠面層鋪設前的施工準備
1.1、測量放樣、確定施工范圍
施工隊進場后,用經過校準后的經緯儀對運動場的位置進行放樣,復測場地的水準點及標高,確定運動場的塑膠鋪裝施工范圍。
1.2、基礎層的復驗及找平
按照場地設計要求和塑膠鋪設工藝對場地基礎的要求,對該場地基礎進行復核,包括測量場地平整度、坡度是否符合室外運動場的規定,同時在鋪設塑膠面層之前,基礎必須有足夠的保養期。
檢測基礎層的平整度采用3m直尺檢測基礎層的大凹陷程度。3m直尺的尺長精度為±3mm,尺的底面平直無缺陷,0-25mm塞尺,塞尺精度為±1mm。
將3m直尺輕放于任何相鄰兩點之間,用塞尺測量大局部凹陷不超過3mm,即為合格點。每100㎡內測量不少于5個測量點數。合格點數與總測量點數之比即為平整度合格率。合格率應不低于85% 。
基礎若有油漬,脆化處或凸處應鏟除或磨除,凹處用同種材料進行補平,若是裂縫應用材料填補,若裂縫較細小時應加寬加深后再填補。
基礎補平后,清除施工面的灰層和雜物,用水將基礎沖洗干凈,使基礎表面無油、無灰、干燥,才能進行塑膠面層的施工。
1.3、測量地面含水率
晴天時用透明膠布以膠帶貼膠布四周于地面,待4小時后觀察,若透明膠布內有結露現象則不可施工,或以濕度測定儀檢查含水率低于8%以下方可施工。
1.4、測量空氣濕度
用通風干濕表測量空氣濕度,空氣濕度應≤85%,方能施工。
1.5、施工材料、施工設備準備
塑膠半成品材料,按照所報材料計劃一次性發往施工現場,出發和接收材料前均應清點材料的品種及數量,材料包裝若有破損,應及時處理以免浪費,由于原料的化學特性,塑膠材料包裝桶一律側倒放,防止進水,現場材料員和質檢員嚴格對接收的材料進行檢驗,如有不合格材料,立即返回,不得接收使用。
檢測了解鋪設現場的溫度和濕度,在鋪設施工現場采用三夾板進行小試,檢驗材料比例是否嚴格按配比進行混合的。工程所用材料分別按批號排序,然后取樣根據現場環境條件分別進行成膠試驗以及拉絲成膠試驗。如果發現某批材料成膠速度過慢,則調節催化劑的用量來調節成膠速度。
提前檢查塑膠鋪設所需的機械設備,使投入的機械設備能按需要進行正常運轉,及時進行保養。
1.6、塑膠鋪設前的施工注意要點
根據塑膠跑道施工工藝的要求,施工時溫度要在10℃以上、干燥、低風條件下施工,雨前24小時不可以施工,確保工程質量。故施工現場派專人隨時了解氣象信息,保證施工前24小時做好氣象調查,制定施工作息時間,做好相應的準備,保證工程施工順利進行,保質按期完成。
2.1、透氣型塑膠跑道底層施工流程
攪料(T-301AB料膠水、催化劑、黑顆粒)→攤鋪、刮平、修邊、包邊→常溫固化、檢測補平。
底膠攤鋪前,為保證區分不同顏色的部位和已鋪完面層的干凈,測量員在與施工部位連接處四周,用5cm寬的透明膠帶紙在塑膠面層邊上貼好,待塑膠面層施工完后,立即將膠帶紙小心的清除。施工前現場作好樣板供學校參考,確定材料顏色后方可進行施工。
2.2、攪料
選料: 嚴格按照公司技術部下發的工藝配方進行配比,配比系數為T-301AB膠水10.5kg/㎡,黑顆粒3kg/㎡。
攪拌:開始攪料前,在材料攪拌場所鋪設膠布或塑料布,避免玷污地面,損壞施工品質及影響環境清潔。攪拌桶的容量應是攪拌量的 1.5-2倍,使用前攪拌桶保持干燥及清潔。攪料人員將材料按比例倒入攪拌桶中混合,材料倒入攪拌桶時,應向桶中央直接倒入,切勿沿著桶邊倒入,以免附著桶邊的材料無法充分?jǐn)嚢?。材料如附于桶邊或不慎粘附其它地方?yīng)隨時以刮刀刮干凈。將倒入攪拌桶中的料用專業攪拌機攪拌均勻后,加入適量的催化劑再進行攪拌,后按比例加入黑顆粒攪拌均勻。?;旌狭线M(jìn)行攪拌時,一定要攪拌均勻,保證各種材料能充分反應,每次拌料應保證在相同的條件下進行,才能保證合成后塑膠面層無氣泡、裂痕現象,接縫平整,無明顯痕跡,表面色澤均勻、耐久、均勻一致。運料工倒料時,應將容器內余料刮除干凈,才能保證每次倒入的預聚體等混合材料,比例符合要求及材料不會浪費損失。
2.3、攤鋪、刮平、修邊、包邊
鋪設基層之前根據場地驗收測量數據,對于基礎過于凹陷的部位,用適量的膠料找平;如有加厚區,也要先用膠料鋪設,與其周邊找平。按照圖紙測量分道,放好施工線,用粘有膠帶紙的膠條框好要鋪設的場地?;鶎愉佋O(shè)控制厚度為12mm,膠料攤鋪過程中,刮膠人員及時對露底、凹處進行補膠,凸起的部位刮平,并保證邊緣平整;消泡人員要不停地消泡,直至無泡為止,膠內如有雜物要及時清除,確保膠面干凈,無刮痕。同時,塑膠底層鋪裝時,在塑膠面層與內環溝、田賽設施的銜接處等接觸邊進行包邊處理,以免因時間過長,水份及其他雜物進入塑膠層內,從而保證整個場地的質量,提高場地的使用壽命。
2.4、標準養護、檢測補平
塑膠底層鋪設完后,進入到常溫養護固化階段,養護期間表面不得放置任何東西,一定要保持表面的干凈、干燥,不得有行人或是機動車輛在上面行走。通常需要24小時才能固化。當塑膠表面站人沒有任何痕跡后,可視為底膠已經完全固化。底膠固化后,底膠固化后,采用沖水的辦法檢測場地的平整度,若積水較深部位,應作好標記,待水干后馬上用膠料進行補平;若局位發現顏色有明顯的偏差,并且有小氣泡,則膠料攪拌不均勻,作好標記,立即割除不合格部位,用同種符合要求的膠料進行補平;達到要求后,方可進行面膠的鋪設。
3、透氣型塑膠跑道面層鋪裝
面層采用新工藝(機械噴面)這一新工藝的采用使透氣型塑膠進入了一個改革時代,完全解決了傳統的透氣型塑膠容易脫粒、有色差的問題,加強了與底層的粘結力。
攪料(單組份膠水、EPDM顆粒、色漿、催化劑)、運料、喂料→噴涂面膠層→修邊、包邊→固化。
施工作業面先里后外程序,先做兩半圓,再做跑道,后做輔助區。施工前現場作好樣板供學校參考,確定材料顏色后方可進行施工。
3.1、攪料、運料、喂料
3.2、噴涂面膠層
3.3、修邊、包邊
3.4、常溫固化
3.5、測量劃線
3.6、標準養護

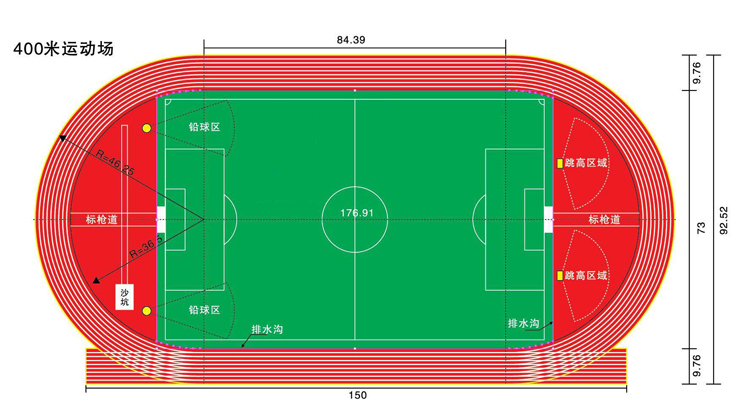

透氣型塑膠跑道驗收方法及技術標準
技術標準
透氣型塑膠跑道的物理性能一般按照國際田聯(IAAF)規定的測試方法和程序進行檢測,檢測項目和參考標準如下:
檢測項目
參考標準(IAAF)
厚度
實測
拉伸強度(MPa)
≥0.4
斷裂伸長率(%)
≥40
沖擊吸收(%)
35-50
垂直變形
0.6-2.2
抗滑值(BPN 20℃)
≥47 驗收方法
物理性能符合以上技術標準。
顏色:各區域顏色應基本均勻一致,多色彩設計的跑道應不眩目,不造成相關比賽項目的混亂。
面層質量:表面材料不脫粒,無裂痕、分層、起鼓現象,面層耐磨層厚度不低于2mm。
平整度:任何位置3米直尺誤差不大于3mm。
厚 度:跑道區域厚度必須在13mm±2mm以內,合格率90%以上。跑道任何位置不得少于9mm,加厚區(如撐桿跳、標槍、跳遠起跑道、跳高加厚區)應大于18mm。輔助區厚度宜在9mm以上。
排水性:跑道應該自外向內有8‰左右的坡度,能夠保證雨后40分鐘左右場地基本無積水。
上一篇: 夜光石透水地坪
下一篇: 全塑型塑膠跑道
