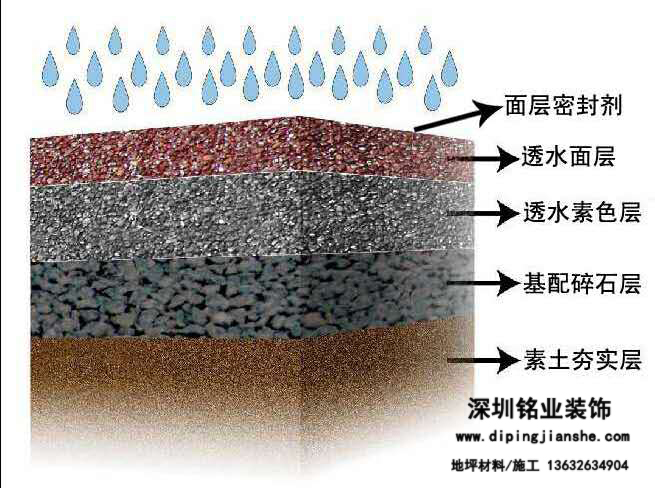

根據透水混凝土路面不同的使用要求,分為碎石基層和透水混凝土基層兩種做法,前者可用于承受荷載要求不高的路面,可大大的節約成本。后者用于承受荷載要求較高的透水路面。
一、透水混凝土碎石基層做法
1、準備工作
準備路基層,表面應平整、堅實、沒有任何松散和軟弱地點、強度、滲透性滿足要求,平整度和壓實度符合透水路基要求,標高符合設計要求。
2、計算材料用量和備料
根據隔斷面層、路基的寬度、厚度及預定的干密度,計算各段需要的干集料數量,準備好原材料。
3、攤鋪集料
當采用一種集料時,可直接按計算材料用量攤鋪在路基上,當采用兩種集料時,分別計算兩種集料的數量,先將主要集料運到路上,待主要集料攤鋪后,再將另一種集料運到路上。如果粗細兩種集料粒徑相差較大,應在粗集料處于潮濕狀態時,再攤鋪細集料。人工攤鋪混合料時,其松鋪系數約為1.4-1.5;平地機攤鋪混合料時,其松鋪系數約為1.25-1.35.松鋪系數值可通過試驗確定。
攤鋪料應力求表面平整,有規定的路拱度(有排水要求時),并檢驗松鋪材料層厚度是否符合預計要求。
4、碾壓
攤鋪后,當混合料的含水量等于或大于最佳含水量時,立即用12t以上三輪壓路機、振動壓路機或輪胎壓路機進行碾壓。直線段由兩側路肩開始向路中心碾壓,碾壓時,后輪應重疊1/2輪寬,后輪必須超過兩段的接縫處,后輪壓實路面全寬時,即為一遍,一直碾壓到要求的密實度為止,碾壓遍數根據設計要求確定。壓路機的碾壓速度,第一、二遍以1.5-1.7km/h為宜,之后可采用2.0-2.5km/h.
二、透水水泥混凝土基層做法
1、混凝土制備
混凝土可以利用商品混凝土或現場攪拌,如果采用商品混凝土,需要考慮攪拌站的生產能力和運輸距離,現場攪拌要根據實際情侶配置足夠的攪拌機,以保證連續作業,作為基層的混凝土,其強度等級應不小于C15,孔隙率不小于15%。
2、混凝土運輸
運輸途中要對混凝土加以覆蓋,防止水份蒸發,遇到運輸距離過長或交通擁擠的情況,則需要在混凝土制備中加入外加劑,以調節凝結時間。
3、攤鋪
在施工之前,要先清理路基,使基層寬度、表面平整度和壓實度等符合相關要求,澆筑前路基需濕潤?;炷涟韬衔镞\(yùn)到現場后,應及時攤鋪,攤鋪過程應根據松鋪高度系數加以控制,一般為1.08-1.15.
4、碾壓
碾壓可利用平板振動器或帶振動的輥?zhàn)舆M(jìn)行施工。
5、養護
基層施工完,可立即進行面層施工,如果施工間隔較長時,應該覆蓋養護基層,保證混凝土強度的增長。
